【川投電力】槽漁灘電廠圓滿完成2024年度壩區泄洪閘門監控技改工作

川投能源 0
【川投電力】槽漁灘電廠圓滿完成2024年度壩區泄洪閘門監控技改工作
【川投電力】槽漁灘電廠圓滿完成2024年度壩區泄洪閘門監控技改工作

近日,川投電力所屬槽漁灘電廠圓滿完成2024年壩區泄洪閘門監控技改工作,為開展年度檢修奠定堅實基礎。

本次技改實施的是“計算機監控改造”項目,該項目于2023年啟動并于當年完成上機位改造,計劃分三年實施,今年完成的是壩區LCU系統改造。槽漁灘電廠主要負責人表示,原來的監控系統是2007年投入運行的,隨著監控設備的更新?lián)Q代,原監控系統不能滿足電廠安全生產的需要,為保障設備運行的可靠性和操作的安全性,電廠逐步實施計算機監控改造項目。

根據川投電力公司關于檢修工作的部署安排,槽漁灘電廠需在11月15日啟動機組的檢修,這就意味著,從11月1日年度防洪度汛結束到開展機組檢修,留給壩區監控技改的時間只有半個月。時間緊、任務重,電廠迅速行動,一方面制定技改方案,核對材料、圖紙,協調聯系廠家技術人員;另一方面組織人員進行安全培訓,對人員進行分工,保證按進度如期進入調試工作。

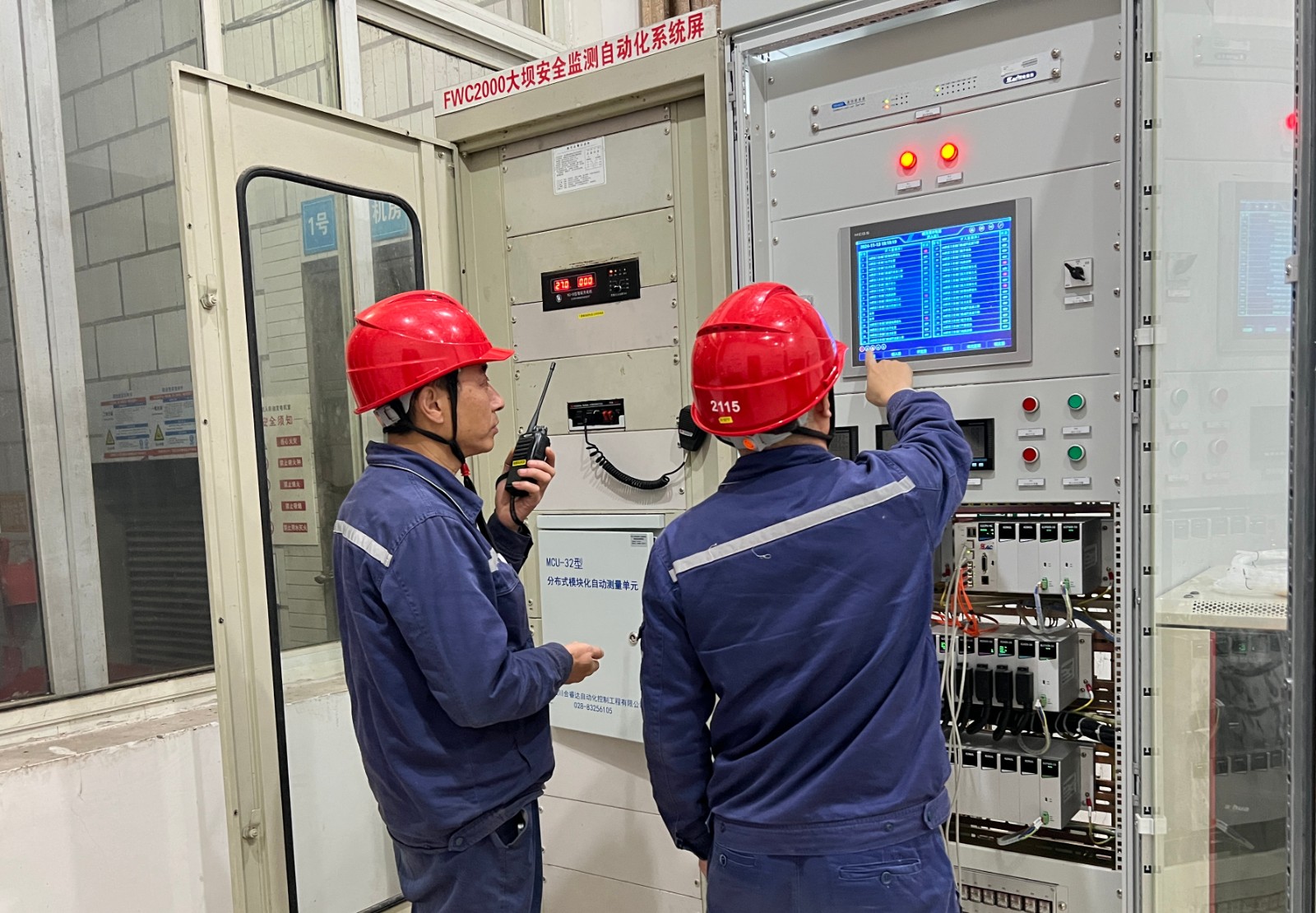

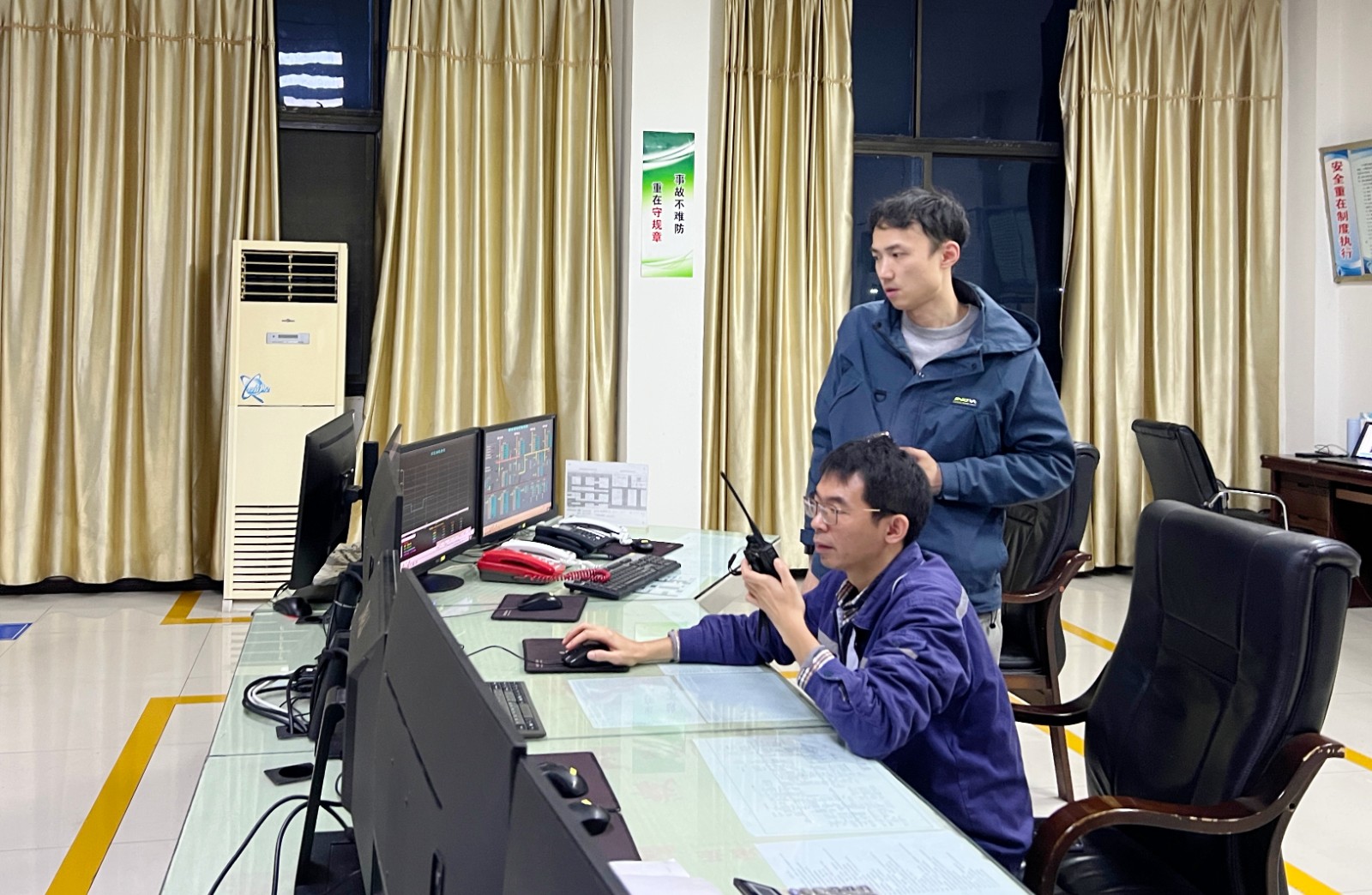

11月13日晚8點,技改現場燈火通明,設備調試工作緊張而有序。在廠家技術人員的指導下,電廠工作人員在無數次的調整核對中發現問題、查找原因、校正參數、反復試驗,終于按期順利完成壩區技改工作。在技改實施過程中,槽漁灘電廠黨員先鋒隊鄧彬和許安寧等隊員,每天蹲守現場,早出晚歸,進行技術指導和工程質量管控,協調廠家解決程序?qū)訂栴}。大家從早到晚,一遍一遍核對信號、提門、落門,先后完成1-9號泄洪閘門監控的靜態、動態調整等工作,有力確保技改工作如期完成。

下一步,槽漁灘電廠將以本次技改實施為契機,扎實做好機組設備的檢修維護,全力以赴沖刺年度生產目標任務。
